Ремонт

Ремонт после покупки квартиры: с чего начать и как делать

Начни не с плитки и обоев, а с осмотра, бюджета и плана: реши, какой нужен ремонт и сколько он стоит, найди исполнителей и делай работы по порядку — от скрытых коммуникаций к отделке и мебели. Если денег пока мало, сначала делай то, что потом не переделать без пыли: электрику, трубы, стяжку.

Содержание
  1. С чего начать ремонт: план по шагам
  2. Шаг 1. Осмотреть квартиру
  3. Шаг 2. Выбрать тип ремонта
  4. Шаг 3. Посчитать бюджет и резерв
  5. Шаг 4. Сделать план или дизайн-проект
  6. Шаг 5. Выбрать, кто будет делать ремонт
  7. Шаг 6. Делать работы по порядку
  8. Шаг 7. Закупать материалы
  9. Шаг 8. Следить за графиком и принимать этапы
  10. Частые ошибки
  11. Что делать, если денег пока мало
  12. Частые вопросы

С чего начать ремонт: план по шагам

Ремонт после покупки идёт в восемь шагов. Каждый следующий опирается на предыдущий, поэтому порядок лучше не менять: выбранная плитка не поможет, если бюджета не хватит на трубы.

  1. Осмотреть квартируПонять, что в ней можно оставить, а что придётся менять.
  2. Выбрать тип ремонтаКосметический, капитальный или с нуля — от этого зависит всё остальное.
  3. Посчитать бюджет и резервСколько стоит ремонт целиком и сколько денег есть сейчас.
  4. Сделать планДизайн-проект или хотя бы план мебели, розеток и сантехники.
  5. Найти исполнителейКомпания, бригада, мастера по отдельности или сам.
  6. Делать работы по порядкуОт демонтажа и черновых работ к чистовым, мебели и технике.
  7. Закупать материалы по спискуЧерновые — к своему этапу, чистовые — заранее.
  8. Принимать каждый этапОсобенно скрытые работы — до того, как их закроет отделка.

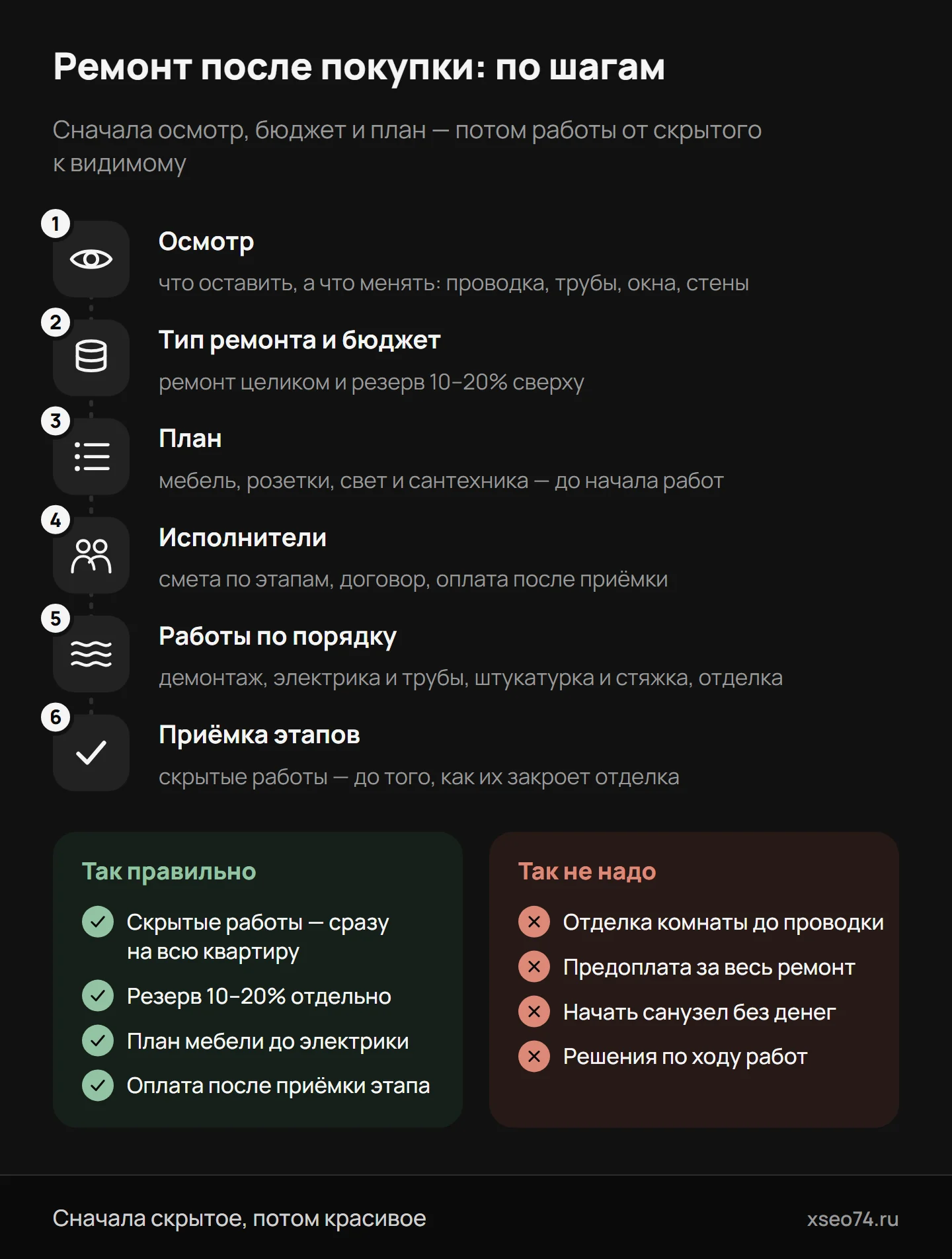

Инфографика: ремонт после покупки квартиры по шагам — осмотр, тип ремонта и бюджет, план, исполнители, работы по порядку, приёмка этапов — и что делать так, а что не так
Нажми на схему, чтобы открыть её крупно

Шаг 1. Осмотреть квартиру

Пока квартира пустая, пройди её с блокнотом и телефоном и сфотографируй всё. Цель — понять, что можно оставить, а что придётся менять: от этого зависят тип ремонта и бюджет.

Во вторичке проверь:

  • ЭлектрикуАлюминиевая или медная проводка, старый щиток, мало розеток, нет заземления. Алюминиевую проводку при капремонте лучше менять целиком.
  • Трубы и батареиРжавчина, подтёки, старые краны. Стояки и ответвления до первого крана — общее имущество дома: менять их можно только через управляющую компанию.
  • Окна и балконПродувает ли, закрываются ли створки, нет ли трещин в балконной плите.
  • Стены, пол, потолокТрещины, перепады пола, следы протечек от соседей сверху, плесень, запах сырости.
  • ВентиляциюПоднеси лист бумаги к решётке на кухне и в санузле: если не притягивает, тяги нет.
  • Перепланировку прежнего хозяинаСверь квартиру с техническим планом. Если стены переносили без согласования, привести квартиру в прежнее состояние закон обязывает собственника — то есть теперь тебя.

В новостройке без отделки главное — приёмка у застройщика. До ремонта пройди квартиру по акту осмотра: окна, входная дверь, стояки, батареи, электрощиток, ровность стен и плит перекрытия. Все недостатки запиши в акт — после ремонта доказать, что дефект был до тебя, гораздо сложнее.

И там, и там спроси в управляющей компании правила ремонта в доме: как вывозить мусор, нужно ли защищать лифт, в какие часы можно шуметь. По закону Челябинской области шуметь нельзя в будни с 22:00 до 6:00, а в выходные и праздники — с 23:00 до 8:00.

Подробный список того, что смотреть на объекте, — в статье замер и бриф на ремонт. Она написана для мастеров, но хозяину пригодится не меньше.

Шаг 2. Выбрать тип ремонта

ТипЧто делаютКогда подходит
Косметическийкрасят стены или клеят обои, меняют пол, потолок, двери; проводку и трубы не трогаюткоммуникации в порядке, стены ровные, нужно освежить
Капитальныйснимают всё до бетона: новая проводка, трубы, стяжка, штукатурка, санузел и отделкастарая проводка и трубы, кривые стены и пол
С нуля в новостройкето же, что капитальный, но без демонтажаквартира без отделки, бетонная коробка
Только чистовойшпаклёвка, отделка, пол, плитка, двериновостройка с предчистовой отделкой (white box)

Дизайнерский ремонт — это капитальный по проекту дизайнера, с нестандартными решениями и дорогими материалами.

Если сомневаешься между косметикой и капремонтом, смотри на скрытое. Новые обои поверх старой проводки и ржавых труб — деньги на ветер: когда трубы потекут, отделку придётся снимать.

White box, или предчистовая отделка, — это когда застройщик сам делает стяжку, штукатурку, разводку электрики и труб, ставит окна и входную дверь. Тебе остаются чистовые работы.

Шаг 3. Посчитать бюджет и резерв

Сначала посчитай ремонт целиком, даже если делать его будешь по частям. Иначе первые этапы съедят деньги, которых потом не хватит на санузел и кухню.

Ориентиры для Челябинска на октябрь 2026 года, с резервом, но без кухни, мебели и техники:

КвартираКапремонт вторичкиНовостройка без отделки
Однушка 38 м²629–1 294 тыс. ₽564–1 041 тыс. ₽
Двушка 55 м²784–1 621 тыс. ₽696–1 295 тыс. ₽

Кухня, мебель и техника — ещё 150–300 тыс. ₽ для однушки и 290–540 тыс. ₽ для двушки. Расчёт по статьям, цены отдельных работ и что можно отложить — в статье сколько стоит ремонт квартиры в 2026 году.

Резерв — 10–20% сверху на то, что всплывёт после демонтажа: кривые стены, гнилая труба, разрушенная стяжка. Во вторичке закладывай ближе к 20%, в новостройке обычно хватает 10–15%. Держи резерв отдельно и не трать его на «а давай ещё и это».

Шаг 4. Сделать план или дизайн-проект

Решения принимают до начала работ, а не по ходу: каждая переделка — это работа, оплаченная дважды.

Дизайн-проект нужен, если:

  • меняешь планировку — переносишь стены, объединяешь кухню с комнатой;
  • хочешь нестандартный свет, встроенную мебель, сложные потолки;
  • не готов сам принимать сотни мелких решений.

В Челябинске дизайн-проект стоит от 500–990 ₽ за м², для однушки 38 м² — примерно 19–38 тыс. ₽. Авторский надзор, когда дизайнер следит за ремонтом, — от 5 000–15 000 ₽ в месяц.

Без проекта можно обойтись при простой отделке и типовой планировке. Но пять листов нужны всё равно:

  • обмерный план с размерами комнат, окон и дверей;
  • план мебели и техники: где кровать, шкаф, кухня, стиральная машина, телевизор;
  • план электрики: розетки, выключатели, светильники, отдельные линии для плиты, духовки и стиральной машины;
  • план сантехники: выводы воды и канализации под каждый прибор;
  • ведомость материалов: что и сколько покупать.

Розетки и выводы воды зависят от мебели, поэтому план мебели рисуют первым. Что должно быть в проекте и в задании для мастера — в статье дизайн-проект и ТЗ на ремонт.

Шаг 5. Выбрать, кто будет делать ремонт

ВариантПлюсыМинусыКому подходит
Компания под ключодин договор, прораб, смета, гарантиядороже всегонет времени ездить на объект
Бригада под ключдешевле компании, одни люди на всех этапахкачество зависит от бригадира, гарантия — только по договоруготов приезжать и проверять раз в несколько дней
Мастера по отдельностидешевле, на каждый этап — свой сильный специалисточерёдность этапов на тебе, каждый винит предыдущегоесть опыт и время управлять
Самэкономия на работедольше, риск переделоккосметика и простая отделка; электрику и сантехнику лучше доверить мастерам

Как проверить исполнителя:

  • посмотри живые объекты, а не только фото, — лучше тот, где ремонт идёт сейчас;
  • попроси смету по помещениям и этапам, а не одну цифру за метр;
  • сравни два-три предложения с одинаковым составом работ;
  • заключи договор с этапами, сроками и приёмкой — какие пункты в нём нужны, разобрано в статье договор на ремонт квартиры;
  • узнай, как исполнитель оформлен — самозанятый, ИП или компания: от этого зависят документы и чеки, подробнее — в статье кем оформиться мастеру и бригаде.

Как бывает без этого, показывает история, о которой в сентябре 2026 года рассказал 74.ру. Челябинка заплатила 50 тыс. ₽ за дизайн-проект и перевела бригадиру 250 тыс. ₽ из примерно 300 тыс., о которых договорились. Работу сделали частично и плохо, мастер требовал доплату и месяцами пользовался запасными ключами, а хозяйка больше года снимает жильё и переделывает ремонт.

Шаг 6. Делать работы по порядку

Ремонт идёт от грязного к чистому и от скрытого к видимому. Сначала всё, что потом окажется внутри стен, пола и потолка, затем отделка и только в конце — мебель и техника.

  1. Демонтаж и вывоз мусораСнимают старую отделку, полы, плитку, сантехнику, двери. Во вторичке только после этого видно, что под отделкой.
  2. ПерегородкиЕсли перепланировка согласована — до всех остальных работ.
  3. ЭлектрикаШтробы, кабель, подрозетники, щиток. Линии — по плану мебели и техники.
  4. СантехникаТрубы воды и канализации, выводы под приборы, гидроизоляция пола в санузле.
  5. ОкнаЕсли меняешь — до штукатурки, чтобы сразу сделать откосы.
  6. Штукатурка и стяжкаВыравнивают стены и пол. Стяжке нужно время, чтобы высохнуть: на сырую ламинат и плитку не кладут.
  7. Плитка и шпаклёвкаПлитка в санузле и на кухне, подготовка стен под покраску или обои.
  8. Чистовая отделкаПокраска или обои, потолки, напольное покрытие.
  9. УстановкаДвери, плинтусы, розетки и выключатели, сантехника, светильники.
  10. Кухня, техника, мебель и уборка

Почему порядок важен: каждый следующий этап закрывает предыдущий. Проводка уходит под штукатурку, трубы — под плитку, стяжка — под ламинат. Если сделать наоборот, придётся ломать готовое. Мокрые работы — штукатурку, стяжку, плитку — делают до чистовых: они дают влагу и грязь.

Сколько это занимает. У одной челябинской компании капремонт однушки 35 м² занял 59 дней, двушек на 58 и 62 м² — 73 и 89 дней. Ремонт новостройки с бетона обычно идёт 3–6 месяцев, с предчистовой отделкой — 1–2 месяца. Санузел под ключ — 2–3 недели.

Шаг 7. Закупать материалы

Кто покупает материалы, договорись заранее и запиши в договор. Если бригада — проси список с количеством и ценами и чеки. Если ты — список всё равно составляет мастер по смете.

  • Черновые материалы — смеси, кабель, трубы, гидроизоляцию — покупай к своему этапу, чтобы мешки не лежали месяцами.
  • Чистовые — плитку, ламинат, двери, сантехнику — выбирай и заказывай заранее: их часто везут под заказ, а бригада не должна простаивать.
  • Плитку и ламинат бери из одной партии и с запасом на подрезку — сколько нужно, скажет мастер по раскладке.
  • Доставка и подъём на этаж — отдельные деньги, заложи их в бюджет.
  • Храни чеки и упаковку: лишнее часто можно вернуть.

Шаг 8. Следить за графиком и принимать этапы

  • Попроси график по неделям: какой этап, когда начало и конец, когда нужна твоя закупка или решение.
  • Приезжай или проси фото и видео хотя бы раз в несколько дней.
  • Принимай каждый этап до того, как его закроют. Проводку сними на видео с рулеткой — пригодится, чтобы потом не попасть дрелью в кабель. Трубы проверяют под давлением, гидроизоляцию — заливом воды, и всё это до плитки.
  • Подписывай акт по этапу и только потом плати за него.

Как в договоре оформляют этапы, скрытые работы и акты — в статье договор на ремонт квартиры.

Частые ошибки

  • Отделать одну комнату, не сделав проводку и трубы во всей квартире: потом стены придётся штробить заново.
  • Не нарисовать план мебели: розетки окажутся за шкафом, а у кровати их не будет.
  • Не оставить резерв: деньги кончаются на санузле или кухне.
  • Платить вперёд за весь ремонт и работать без договора и сметы.
  • Экономить на скрытом: дешёвый кабель и трубы спрятаны под плиткой, и, чтобы их заменить, её придётся ломать.
  • Не принимать скрытые работы до того, как их закроют.
  • Делать перепланировку без согласования.
  • Зашить стояки и счётчики в короб без люка: к кранам и счётчикам нужен доступ.
  • Забыть про мебель и технику в бюджете.
  • Менять решения по ходу: каждая переделка — работа дважды.

Что делать, если денег пока мало

Если сейчас есть, например, 100 тыс. ₽, а ремонт стоит в разы больше, растягивай его по этапам. Главное правило: сначала то, что потом не переделать без пыли и ломки, и не начинай этап, на который не хватит денег, чтобы его закончить.

Вот что можно сделать на 100 тыс. ₽ в однушке. Цены — по нашему расчёту для Челябинска, работа вместе с материалами.

Что сделатьСколько стоитКогда это разумно
Электрика во всей квартире42–77 тыс. ₽проводка старая, а ремонт впереди
Одна комната 18 м²: покраска, ламинат, натяжной потолок44–79 тыс. ₽квартира жилая, проводка и трубы в порядке
Покраска, ламинат и потолки во всей квартире84–152 тыс. ₽то же, но сразу везде
Замена окна 1300×1400 под ключ15 900–39 500 ₽ за окноокна дуют, и менять их всё равно до отделки
Демонтаж и вывоз мусора21–43 тыс. ₽готовишь квартиру к капремонту
Дизайн-проект19–38 тыс. ₽ремонт большой, планировка непростая

Чего на эти деньги не начинать — санузла. В однушке он стоит 235–395 тыс. ₽, и бросить его на полпути — значит остаться без ванны и туалета.

В новостройке без отделки 100 тыс. ₽ хватит на вывоз мусора и электрику (45–84 тыс. ₽ для однушки), но до заезда понадобится около 680 тыс. ₽ вместе с самой простой мебелью. Жить в бетоне во время черновых работ почти невозможно, поэтому заложи в бюджет аренду жилья на эти месяцы.

Как растянуть ремонт и не переделывать:

  1. Сначала план целикомМебель, розетки, свет, сантехника, отделка — даже если делать будешь через год.
  2. Скрытое — сразу во всей квартиреЭлектрику, трубы, стяжку и штукатурку лучше сделать одним заходом: это грязные работы, а проводка и трубы идут через несколько комнат.
  3. Санузел — целиком и за один разОн нужен каждый день, и наполовину его не сделать.
  4. Чистовую отделку — по комнатамНачни с той, где будешь жить, и с кухни.
  5. Временное — так, чтобы потом не ломатьНедорогая модульная кухня, двери позже, но розетки и выводы воды — сразу под окончательный вариант.

Если вторичка жилая, можно заехать сразу и делать ремонт по частям. Если нужен капремонт, на время черновых работ лучше пожить в другом месте: пыль и мусор будут во всей квартире.

Частые вопросы

С чего начать ремонт в новой квартире?

С осмотра и плана. Запиши, что в квартире можно оставить и что менять, выбери тип ремонта, посчитай бюджет с резервом 10–20% и нарисуй план мебели, розеток и сантехники. Только после этого ищи исполнителей и покупай материалы.

В каком порядке делать ремонт в квартире?

От грязного к чистому и от скрытого к видимому: демонтаж, электрика и сантехника, окна, штукатурка и стяжка, плитка и шпаклёвка, чистовая отделка, установка дверей и приборов, потом кухня и мебель.

Можно ли делать ремонт по комнатам?

Чистовую отделку — да. А электрику, трубы, стяжку и штукатурку лучше сделать сразу во всей квартире: это пыль и мусор, а проводка и трубы идут через несколько комнат.

Сколько длится ремонт однокомнатной квартиры?

У одной челябинской компании капремонт однушки 35 м² занял 59 дней, двушек — 73 и 89 дней. Ремонт новостройки с бетона обычно занимает 3–6 месяцев, с предчистовой отделкой — 1–2 месяца.

Нужен ли дизайн-проект для ремонта?

Если меняешь планировку или хочешь сложные решения — да. Для типовой квартиры и простой отделки хватит обмерного плана, плана мебели, электрики и сантехники и списка материалов. В Челябинске проект стоит от 500–990 ₽ за м².
